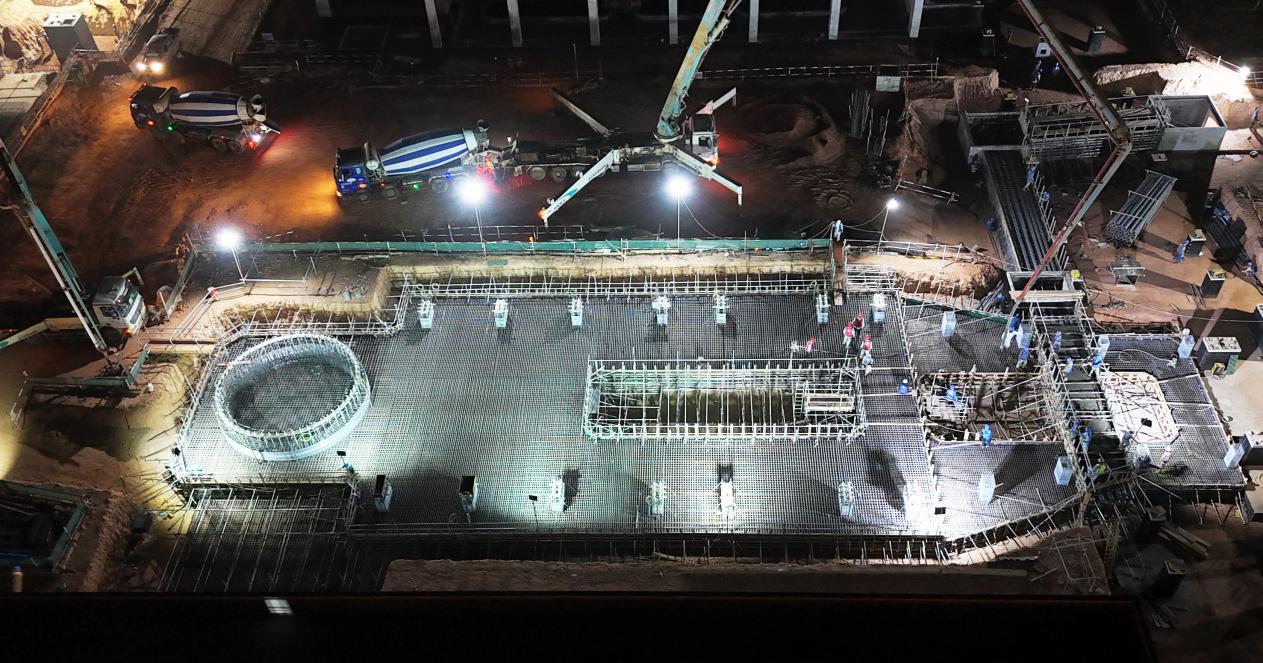

10月26日上午8点30分,项目顺利完成12号余热锅炉筏板基础混凝土浇筑完成,一次性浇筑量达1050m³。该节点是在10月16日完成HRSG11基础浇筑后的又一里程碑点,项目联合循环施工持续高效快速推进。 此次浇筑自10月25日19:30启动,历经13小时连续作业后圆满完成。为保障施工质量与安全,项目部提前制定详细施工方案,严格落实各项管控措施,并在浇筑过程中科学组织混凝土运输、泵送及振捣等关键工序,确保全流程安全、有序、可控。 12号余热锅炉筏板基础的顺利浇筑,充分展现了项目部在工序衔接、资源调配与团队协作方面的高效协同能力,为后续联合循环安装工作的顺利开展创造了有利条件。
|
