电力科技工程公司孟加拉国PGCL检修项目顺利完工
发布日期:2026-01-25 来源:山东电建三公司 作者:融媒体中心 字号:[ ]

1月23日上午,伴随燃机成功达到满负荷稳定运行状态,孟加拉国PGCL 100CMS RMS调压单元检修项目宣告顺利竣工。

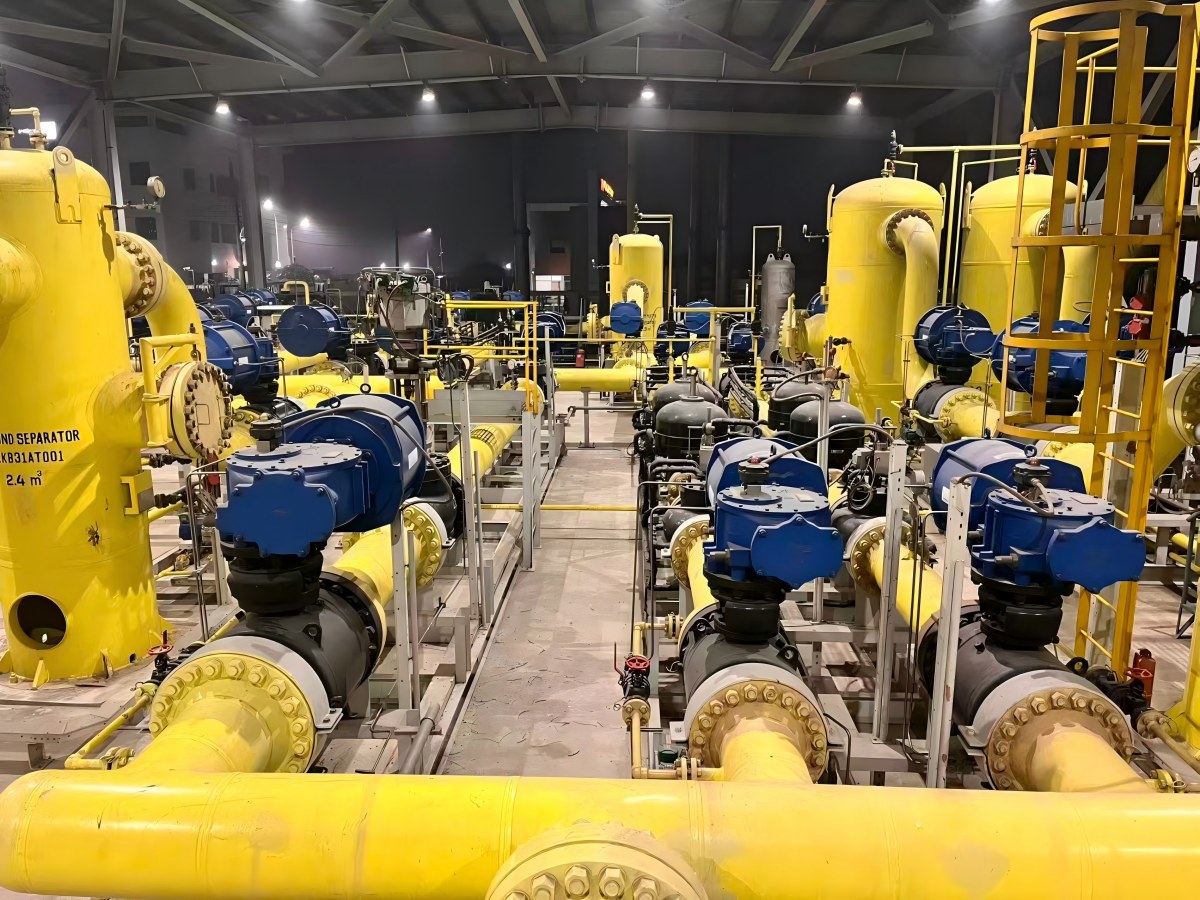

本次项目面临极大工期压力,业主给定的停机检修期仅11天,较合同约定的40天工期大幅压缩,时间紧、任务重。项目团队精准施策,高效推进过滤器维护、阀门检修、水浴炉调试、仪表校准、流量计算机及HMI、PLC控制系统维护等全流程工作,顺利完成20台关键阀门解体检修,以及37台气动球阀、17个在线气体探测器等核心设备的全面检测与精准调试,以高效执行力攻克工期难题。

经试运行验证,RMS调压单元运行状态稳定,压力参数持续平稳,燃机安全高效运行,各项指标均符合标准。此次检修全面保障了调压系统的可靠性,为当地电力供应筑牢根基,彰显了专业高效的项目执行能力。
